墙体内电气接线盒固定及保护

1 、适用范围

本施工工艺适用于建筑工程中非人防剪力墙内电气接线盒预埋时的固定及墙体粉刷时对电气接线盒的保护。

2、工艺特点

在剪力墙浇筑混凝土前,对墙体内预埋电气接线盒进行规范的固定,可以有效的避免混凝土浇筑时电气接线盒的位移、超深及变形;在墙体粉刷前对电气接线盒使用本工艺进行填充保护,可以有效的避免墙体粉刷对电气接线盒的污染,防止管路堵塞。

3、工艺流程

3.1 材料选用:电气接线盒、钢筋短节、扎丝、电焊机、50mm 厚绝热用挤塑聚苯乙烯泡沫塑料(挤塑板)、壁纸刀等。

3.2 剪力墙内电气接线盒固定施工流程

确定接线盒位置→布置接线盒→固定接线盒→线管敷设→线管固定

3.3 墙体内电气接线盒保护施工流程

确定接线盒规格→制作接线盒保护填充物→安装接线盒保护填充物

4、操作要点

4.1 剪力墙内电气接线盒固定

4.1.1 由专业班组长根据图纸确定电气接线盒在剪力墙内位置及标高。

4.1.2 电气接线盒位置确定准确后,将线盒上下分别附加一根钢筋短节,用扎丝与线盒绑扎牢固,并将钢筋短节与剪力墙内钢筋使用绑扎或点焊的方式连接牢固,如图 31-1 所示。

null

4.2 墙体内电气接线盒保护施工

4.2.1 由现场安装班组人员根据接线盒材质、规格制作保护填充物,86 型规格接线盒采用大小为 75mm×75mm 保护填充物,其他规格型号接线盒应保证填充密实。

4.2.2 保护填充物的制作时应预留线盒螺丝扣的保护位置,防止安装保护填充物时对螺丝扣造成损伤。

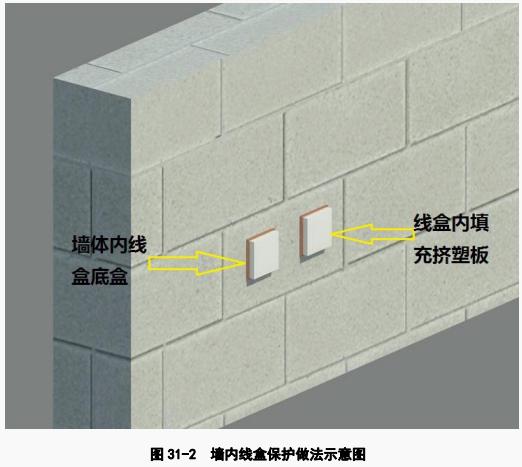

4.2.3 保护填充物安装前由专业工长确定墙体粉刷厚度,使安装后的保护填充物在墙体粉刷完毕后出墙体 5mm,防止粉刷施工时将线盒掩盖以及便于后期保护填充物的取出,如图 31-2 所示。

null

5、注意事项

5.1 成品保护

5.1.1 剪力墙内电气接线盒安装完成后,由专业班组长进行校核位置,同时检查电气接线盒预埋固定是否规范、牢固。

5.1.2 线盒保护填充物安装完成后,在土建作业班组进行粉刷前,由土建专业工长与安装专业工长对施工时电气接线盒保护填充物的保护进行交底,并派专人进行巡查,防止保护填充物的脱落。

5.2 施工安全与防护

5.2.1 施工作业人员进入现场施工之前必须进行三级安全教育并执行其规定。

5.2.2 施工现场临时用电必须由专职电工进行接线、管理,严禁其它人员私自乱接,严禁任何人带电操作或带负荷接电断电。

5.2.3 严格执行“一机、一闸、一漏、一箱”规定,不得将一个开关同时接两台以上的电器设备。

5.2.4 用电设备都应做保护接零接地。
